Korzystając z tej strony, wyrażasz zgodę na Polityka prywatności.
Akceptuj
Polskie OZEPolskie OZEPolskie OZE
  • Fotowoltaika
  • Magazyn energii
  • Pompa ciepła
  • Energia wiatrowa
  • Wodór
  • Samochody elektryczne
  • Prawo i regulacje
  • Dofinansowanie
  • Ubezpieczenia
  • Mój kanał
    • Zainteresowania
    • Zakładki
    • Historia
    • Wyślij artykuł
    • Kontakt
    • Kalkulator OZE
Powiadomienie Pokaż więcej
Zmiana rozmiaru czcionkiAa
Zmiana rozmiaru czcionkiAa
Polskie OZEPolskie OZE
  • Fotowoltaika
  • Magazyn energii
  • Pompa ciepła
  • Energia wiatrowa
  • Wodór
  • Samochody elektryczne
  • Prawo i regulacje
  • Dofinansowanie
  • Ubezpieczenia
  • Mój kanał
    • Zainteresowania
    • Zakładki
    • Historia
    • Wyślij artykuł
    • Kontakt
    • Kalkulator OZE
Obserwuj NAS
Włochy: nowe przepisy utrudniają transport magazynów energii BESS
Magazyn energiiPrawo i regulacjeRynek energii

Włochy: nowe przepisy utrudniają transport magazynów energii BESS

Ostatnia aktualizacja: 12.10.2026 16:31
Lech Pilarski
Udostępnij
Fot. qualenergia.it
Udostępnij

Włoski resort infrastruktury i transportu (MIT) opublikował 6 lipca okólnik, który zaostrza zasady przewozu wielkogabarytowych magazynów energii bateryjnej (BESS) po drogach. Dokument nie tworzy nowego zakazu — ten wynika już z artykułu 368 rozporządzenia wykonawczego do Kodeksu drogowego, który zabrania transportu materiałów niebezpiecznych pojazdami ponadnormatywnymi, dopuszczając wyłącznie indywidualne, szczegółowe i uzasadnione odstępstwa. Nowość polega na tym, że wnioski o derogację będą rozpatrywane wyłącznie dla BESS przeznaczonych do strategicznych węzłów sieci elektroenergetycznej wskazanych przez operatorów sieci.

Spis treści
  • Kluczowy problem: kto może złożyć wniosek
  • Bezpieczeństwo kontra konkurencja
  • Rosnąca gęstość energetyczna komplikuje logistykę
  • Ryzyko przenosi się na harmonogramy

Kluczowy problem: kto może złożyć wniosek

Zgodnie z okólnikiem wniosek o odstępstwo nie może pochodzić od samego przedsiębiorcy — musi go złożyć operator sieci, który wcześniej zidentyfikuje strategiczne punkty przyłączenia i uzasadni potrzebę przewozu. Oznacza to, że projekty realizowane poza mechanizmami aukcyjnymi zarządzanymi przez Terna, a więc rozwijane na wolnym rynku, mogą zostać faktycznie pozbawione dostępu do derogacji. Jak podkreśla Paolo Tusa, wiceprezes OX2 na Włochy, cytowany przez QualEnergia.it: „Wynik jest taki, że podobne instalacje mogą znaleźć się w bardzo różnych warunkach z powodów, których operator nie kontroluje ani nie może zweryfikować”.

MIT nie wskazał w okólniku obiektywnych kryteriów definiowania węzłów strategicznych, co w praktyce uzależnia dostęp do odstępstwa od lokalizacji przyłączenia, a nie od parametrów technicznych samego magazynu. OX2 zgłosiła już problem do Terny i analizuje skutki dla własnych projektów.

Bezpieczeństwo kontra konkurencja

Resort tłumaczy ostrożność względami bezpieczeństwa. Piero Savazzi z Federacji Włoskich Przewoźników Zawodowych (FIAP) wskazywał wcześniej, że indywidualne autoryzacje pozwalają MIT kontrolować zjawisko, które będzie narastać, i nie musi oznaczać dodatkowej biurokracji.

Problem dotyczy kontenerów BESS z bateriami litowymi, klasyfikowanych w transporcie numerem ONU 3536, które ze względu na masę lub wymiary wymagają przewozu ponadnormatywnego. Pozostałe jednostki nie potrzebują derogacji, ale muszą spełniać przepisy o materiałach niebezpiecznych. MIT sugeruje jako alternatywę zmniejszenie masy kontenerów lub inne metody transportu.

Rosnąca gęstość energetyczna komplikuje logistykę

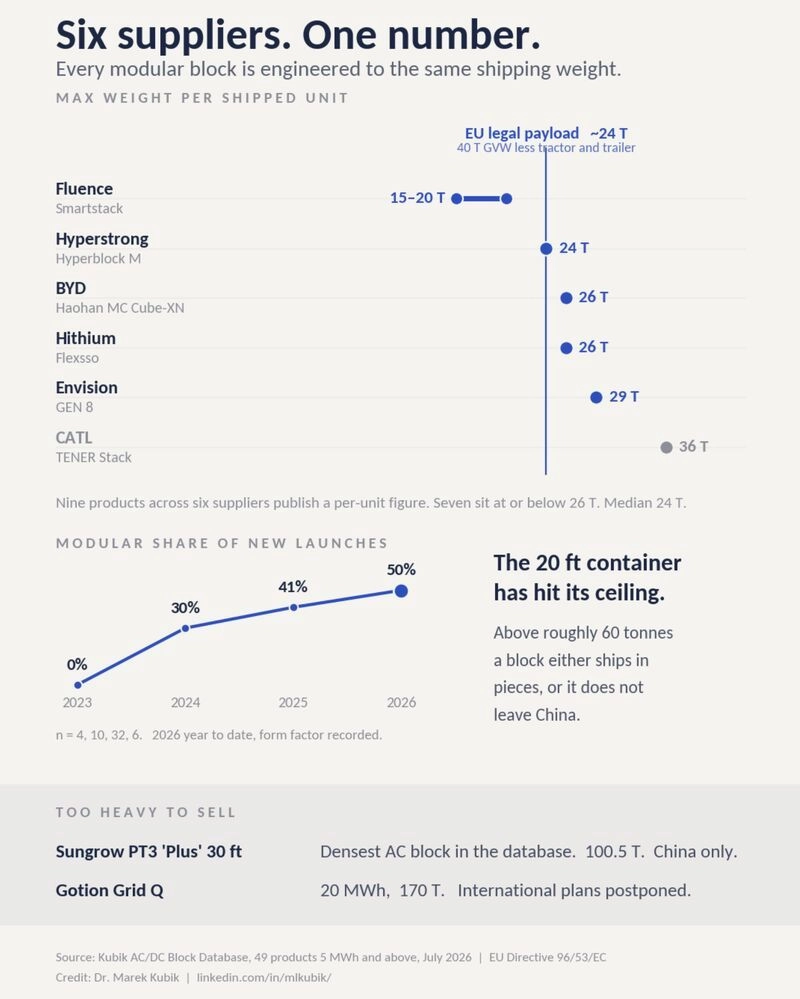

Spór nabiera znaczenia w momencie, gdy producenci upychają coraz większą pojemność w standardowych kontenerach — obok systemów ok. 5 MWh pojawiają się modele 6–7 MWh i większe. Ekspert Marek Kubik porównał masy dziewięciu produktów od sześciu dostawców: siedem z nich nie przekracza 26 ton, a mediana wynosi 24 tony, co mieści się w ładowności wielu europejskich zestawów drogowych. Dla kontrastu Kubik przywołuje Sungrow PT3 Plus o pojemności 12,5 MWh i masie ponad 100 ton (rynek chiński) oraz Grid Q firmy Gotion — 20 MWh i 170 ton, wymagający montażu na miejscu.

Francesco Emmolo z LONGi Solar Europe ostrzega: „W tej chwili nie da się zmniejszyć masy bez pogorszenia gęstości energetycznej”. Jego zdaniem montaż na budowie jest technicznie możliwy, ale generuje dodatkowe koszty i wymaga ponownej weryfikacji produktów. Angelo Ren z JD Energy broni architektury modułowej — autonomiczne jednostki 418 kWh i ok. 3,8 tony można przewozić w grupach, a w Chinach zainstalowano ich już łącznie do 400 MWh. Firma szacuje, że jej systemy są o 30–35% droższe na starcie, ale dzięki niższym kosztom transportu i montażu mogą przynieść ok. 5% oszczędności ogółem — to jednak wyłącznie szacunki producenta.

Ryzyko przenosi się na harmonogramy

Konsekwencje nie ograniczają się do ceny przewozu. „Głównym ryzykiem jest niepewność co do terminów: przeprojektowania i alternatywne rozwiązania logistyczne mogą przełożyć się na opóźnienia, z konsekwencjami dla terminów administracyjnych i kontraktowych” — ostrzega Tusa. Transport kolejowy lub morski nie rozwiązuje problemu, bo pozostaje odcinek drogowy do budowy, często oddalony od głównych szlaków. Podział ładunku rodzi też pytania o odpowiedzialność za montaż, odbiór i gwarancje.

Brakuje na razie dowodów na powszechne opóźnienia czy wstrzymanie dostaw, ale wraz z rosnącą liczbą projektów selektywny dostęp do derogacji może stać się wąskim gardłem. Tusa apeluje o odejście od wykluczania z góry projektów niepowiązanych z węzłami strategicznymi: „Potrzebna jest regulacja oparta nie na liście węzłów, lecz na obiektywnych kryteriach stosowanych do wszystkich zatwierdzonych i przyłączonych projektów — na przykład odpowiednie wymagania transportowe, trasy, eskorta, przedziały czasowe — zamiast wykluczenia a priori”. Emmolo z kolei krytykuje angażowanie operatorów sieci: „Uważam, że włączanie dystrybutorów sieci w ten proces jest mało wykonalne, mało użyteczne i wręcz zbędne”. Jego zdaniem kompetencje dotyczące przyłączeń elektrycznych nie pokrywają się z kompetencjami w zakresie bezpieczeństwa drogowego.

Stawką jest wypracowanie przejrzystych zasad, które chronią bezpieczeństwo na drogach, nie faworyzując przy tym jednych inwestycji kosztem innych.

Źródło: QualEnergia

Fot. qualenergia.it

TAGI:baterie litowebessderogacjemagazyny energiimittransportwłochy
Udostępnij ten artykuł
Facebook LinkedIn Skopiuj link Drukuj
Co myślisz?
Uwielbiam0
Smutny0
Szczęśliwy0
Zły0
Brak komentarzy

Dodaj komentarz Anuluj pisanie odpowiedzi

Twój adres email nie zostanie opublikowany. Wymagane pola są oznaczone *

Sponsorowane

Wynik finansowy farmy OZE. Kto pilnuje, żeby zarabiała?

Lech Pilarski
9 min czytania
Asset Management OZE i zarządzanie farmą fotowoltaiczną

Farma produkuje. Kto pilnuje jej rentowności? O&M i Asset Management w praktyce

ASO Energy PROASO Energy PRO

Powiązane artykuły

Nowa linia 400 kV Choczewo–Żarnowiec wzmacnia przesył prądu z Bałtyku
AktualnościEnergia wiatrowaRynek energii

Nowa linia 400 kV Choczewo–Żarnowiec wzmacnia przesył prądu z Bałtyku

1 min czytania
Nowy przewodnik KEA-BW: PV w obszarach chronionego krajobrazu w Badenii-Wirtembergii
FotowoltaikaPrawo i regulacje

Nowy przewodnik KEA-BW: PV w obszarach chronionego krajobrazu w Badenii-Wirtembergii

2 min czytania
Otovo i InCharge łączą siły: jedno okno obsługi dla fotowoltaiki, magazynów energii i ładowarek EV w USA
FotowoltaikaMagazyn energiiSamochody elektryczne

Otovo i InCharge łączą siły: jedno okno obsługi dla fotowoltaiki, magazynów energii i ładowarek EV w USA

3 min czytania
Australia: OZE pokryły 80,5% zapotrzebowania na energię elektryczną
FotowoltaikaRynek energii

Australia: OZE pokryły 80,5% zapotrzebowania na energię elektryczną

3 min czytania

Znajdź nas na:

  • Polityka prywatności
  • Polityka Cookie
  • Regulamin portalu
  • Kontakt
© 2026 Polskie OZE. Wszelkie prawa zastrzeżone.
Polskie OZE
Welcome Back!

Sign in to your account

Nazwa użytkownika lub adres e-mail
Hasło

Zapomniałeś hasła?
